Báo cáo dự án

PROJECT REPORT

Công trình năng lượng mặt trời Kai (Shobusawa Aza Higashidaira ,Thành phố Kai,Tỉnh Yamanashi )

Công trình năng lượng mặt trời Kai nằm trong khu vực Dangoarai của Shobusawa Aza Higashidaira,Thành phố Kai,Tỉnh Yamanashi với tổng diện tích khoảng 29 ha,công trình xây dựng cơ sở phát điện năng lượng mặt trời thì diện tích của tấm thu năng lượng mặt trời là vào khoảng 15.5 ha . Xây dựng Maruiso trong số đó đã nhận làm công trình trồng cây xanh phủ kín xung quanh công trường , công trình đường thoát nước và tạo dựng lên mặt bằng .

Công trình năng lượng mặt trời Kai nằm trong khu vực Dangoarai của Shobusawa Aza Higashidaira,Thành phố Kai,Tỉnh Yamanashi với tổng diện tích khoảng 29 ha,công trình xây dựng cơ sở phát điện năng lượng mặt trời thì diện tích của tấm thu năng lượng mặt trời là vào khoảng 15.5 ha . Xây dựng Maruiso trong số đó đã nhận làm công trình trồng cây xanh phủ kín xung quanh công trường , công trình đường thoát nước và tạo dựng lên mặt bằng .

Sau khi hoàn thành, cơ sở phát điện năng lượng mặt trời sẽ là nơi phát điện lớn nhất trong tỉnh . Chúng tôi xây lên một nền móng để chống đỡ các tấm hút năng lượng mặt trời rộng khoảng 15.5 ha

Vào tháng 8 năm 2011 tiếp nhận luật ban hành các biện pháp đặc biệt về năng lượng có khả năng tái tạo ,tại tỉnh Yamanashi tận dụng những kiến thức về ánh sáng mặt trời thu được từ các lớp học đứng tốp trên toàn quốc thì chúng tôi đã thúc tiến xây dựng cơ sở phát điện năng lượng mặt trời nhằm mục đích quảng bá tới trong và ngoài nước về "Vương quốc năng lượng mặt trời Yamanashi "sử dụng hiệu quả đất đai thuộc sở hữu của tỉnh mà chưa sử dụng . Hiện tại,có 2 cơ sở phát điện năng lượng mặt trời của công ty tư nhân đang hoạt động ,"công trình năng lượng mặt trời Kai (công trình xây dựng cơ sở phát điện năng lượng mặt trời Yamanashi Kai Higasidaira)"mà chúng tôi đang nhận làm cũng là dự án kế tiếp . Nếu mà hoàn thành thì nó sẽ dự định phát điện 18MW/H tốt nhất trong tỉnh . Chúng tôi đã nói chuyện với sở trưởng Enomoto Masahide và sở trưởng điều hành Oya Shiro của bộ phận xây dựng thuộc chi nhánh Kanto .

  • Công ty cổ phần xây dựng Maruiso Bộ phận xây dựng của chi nhánh Kanto Nơi xây dựng công trình năng lượng mặt trời Kai

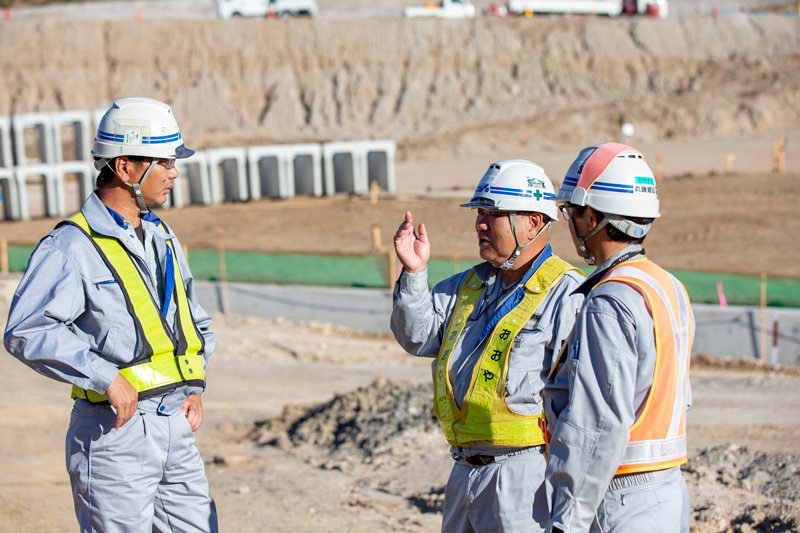

    Sở trưởng Enomoto Masahide

  • Công ty cổ phần xây dựng Maruiso Bộ phận xây dựng chi nhánh Kanto
    Sở trưởng điều hành Oya Shiro

  • Công ty cổ phần xây dựng Maruiso Bộ phận xây dựng chi nhánh Kanto
    Ban xây dựng Oyazato Kaito

Công việc đất phụ thuộc vào thời tiết. Lở đất cũng xảy ra bởi hai cơn bão lớn

Chúng tôi đã đến thăm Yamanashi vào tháng 11 .Trên bầu trời có một đám mây lan rộng khiến tôi có cảm giác mùa thu đang tới . Công trường xây dựng thì nằm trên lưng núi Phú Sĩ ,tại sườn dốc phía Tây Nam nhìn ra những ngọn núi của dãy núi An-pơ,là một vùng đất rộng lớn khoảng 29ha . Tại đây thì có khoảng 66000 tấm thu năng lượng mặt trời được lắp đặt . Sau cuộc họp an toàn vào buổi sáng ,chúng tôi đã nói chuyện với 2 người .

"Phần khó nhất của việc xây dựng là liệu bạn có thể tiến hành xây dựng theo kế hoạch hay không. Tiến độ sẽ khác nhau do sự khác biệt về thời tiết và chất lượng đất.Công trường này thì được bao quanh bởi núi Kayagatake thuộc phía nam dãy núi An-pơ và núi Phú Sĩ,là nơi được hình thành bởi sự phun trào của núi lửa Kayagatake . Đất núi thì toàn nham thạch ,bên trên đó thì có tầng đất sét trộn ,đá nhỏ có lẫn đá cuội chồng lên nhau . Đất có lẫn cát thì có đào bới đi chăng nữa cũng sẽ chảy đi mất nhưng nếu mà trời mưa nó sẽ trở nên đông cứng lại . Lần này thì vì mặt đất xây dựng là mặt đất nghiêng nên đất cát rất dễ bị nở ,vì vậy chúng tôi phải tận dụng nhiều năm kinh nghiệm,vừa xem xét đặc tính của đất vừa tiến hành xây dựng sau khi thực hiện các biện pháp phòng chống thiên tai "

Năm nay những cơn bão theo những cơn mưa lớn tiếp tục đi qua quần đảo Nhật Bản ,gây ra nhiều thiệt hại cho nhiều nơi khác nhau . Đương nhiên nó cũng gây ảnh hưởng đến công trường xây dựng phụ thuộc vào thời tiết .

"Chúng tôi rất vui vì mùa mưa năm nay ngắn và việc xây dựng đã tiến triển trong nửa đầu vì thời tiết tốt.Nhưng vì cơn bão số 24 và số 25 đã làm cho tháng 9 mất nửa tháng không thể xây dựng nhưng cuối cùng chúng tôi cũng kịp tiến độ theo dự định . Ban đầu chúng tôi đã có dự định 1 ngày phải vận chuyển 3000 đến 4000 mét khối đất nhưng khi đó chỉ có thể vận chuyển đc 1000 mét khối . Ở phần khi được cấu thành xong thì ít nhiều cũng phát sinh ảnh hưởng do bão ,chúng tôi đã phải xây dựng thêm so với thông thường ,và công trình xây dựng khôi phục đó đã diễn ra trong một thời gian dài ."

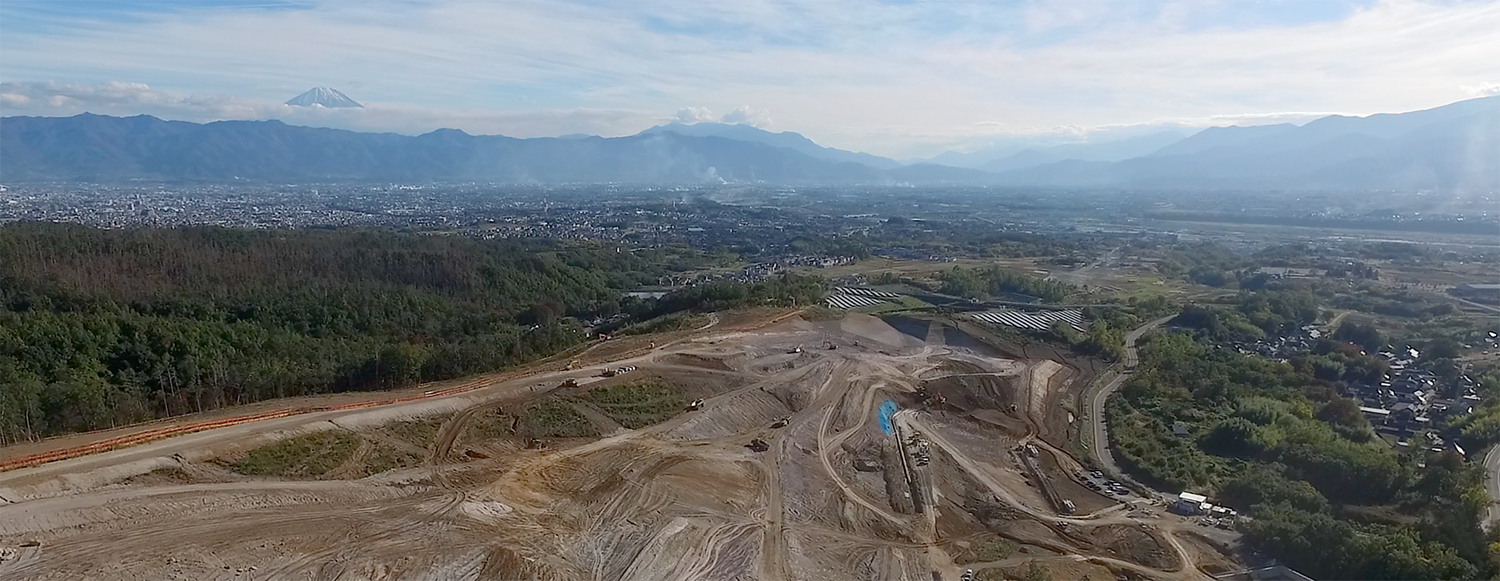

  • Công trường rộng với diện tích khoảng 29ha bao quanh những ngọn núi thuộc phía nam dãy núi An-pơ , núi Phú Sĩ

Vì chúng tôi có sự liên lạc chặt chẽ với nhau nên có khả năng đối ứng thích nghi nhanh với những đơn đặt hàng xây dựng đột ngột .

Là một công trình xây dựng của công trường này,chúng tôi sẽ tạo ra một cơ sở để bán điện . Điện lực mà được tạo ra thì công ty điện lực Tokyo sẽ mua nó , vì vậy chúng tôi phải chuẩn bị làm sao để có thể phát điện càng sớm càng tốt . Chính vì vậy chúng tôi đã yêu cầu những cách tiến hành xây dựng khác nhau so với thông thường .

"Theo bản kế hoạch xây dựng lúc ban đầu , chúng tôi đã nghĩ sẽ tiến hành theo một cách lý thuyết là xây dựng cấu thành lần lượt từ chân dốc nhưng để có thể bắt đầu nhanh công việc lắp đặt các tấm thu năng lượng thì chúng tôi bắt buộc phải xây dựng bắt đầu từ địa điểm được chỉ định . Thông thường , đất mà đào từ núi thì cách làm hiệu quả nhất là đem đến lấp đổ vào thung lũng bên cạnh nhưng lần này đã phát sinh việc cần phải di chuyển đất đến một nơi xa , cho nên chúng tôi đã phải đưa vào sử dụng nhiều máy móc hơn so với dự định . Địa điểm được ưu tiên của công trình thì sau khi vào công trường chúng tôi đã hiểu , mặc dù phải chỉnh sửa việc phân công công việc và điều chỉnh máy móc nhưng vì có thể liên lạc chặt chẽ với các nhân viên hàng ngày mà chúng tôi đã có thể tiến hành công trình một cách trôi chảy. "

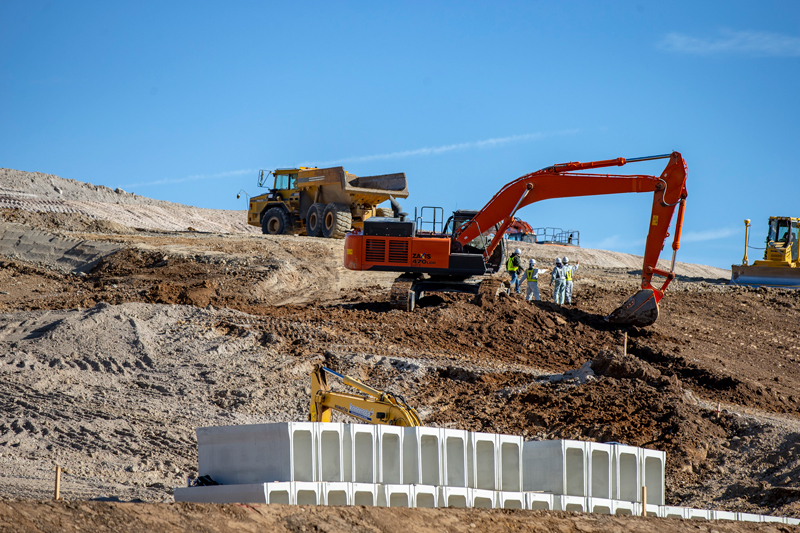

  • Xác nhận công việc với hợp lực chặt chẽ của công ty

  • Xác nhận tiến độ công trình và điểm chưa được vv..

Làm giảm căng thẳng của người lái máy , thi công bằng các máy có gắn ICT đem lại sự mau lẹ,có độ chính xác và ổn định trong khi làm việc .

"Trong việc xây dựng công trình lần này ,chúng tôi đã quyết định sẽ thi công bằng máy có gắn ICT , do đó với tư cách là xe , máy móc công trình sẽ có 1 máy xúc và 2 máy ủi được đưa vào . Máy xúc thì về cơ bản sẽ sử dụng để chỉnh , ép mái ,còn máy ủi thì san chỉnh mặt đất .
Máy xúc hoàn thành việc vỗ ,ép mái .Vì có màn hình hiển thị ngay chỗ ghế lái nên có thể tiến hành xây dựng mà không cần phải rời khỏi ghế lái . Trước khi hoàn thành có thể chuyển sang chế độ lái tự động và hoàn thành nó dựa trên thông tin thu được từ hệ thống GPS .
Trong số 2 chiếc máy ủi thì có 1 máy là chuyên để hoàn thiện và làm thô nặng 22 tấn , còn 1 máy thì chuyên dùng để hoàn thiện nặng 9 tấn . Và cái máy này cũng chỉ cần xác nhận bằng màn hình điện tử chỗ ghế lái là được , vì vậy tôi nghĩ người lái máy cũng khá thoải mái ,dễ chịu . Trước đây cứ phải vừa làm việc vừa phải xuống ghế để kiểm tra độ căng của lốp nhưng nay có thể loại bỏ được công đo lường đó . Hiện tại tuy nó vẫn chỉ đang hoạt động ở một bộ phận nào đó nhưng kể từ bây giờ công trình xây dựng mà cứ tiến triển ,chúng tôi nghĩ nó sẽ tích cực đưa vào sử dụng, hoạt động hơn nữa. "

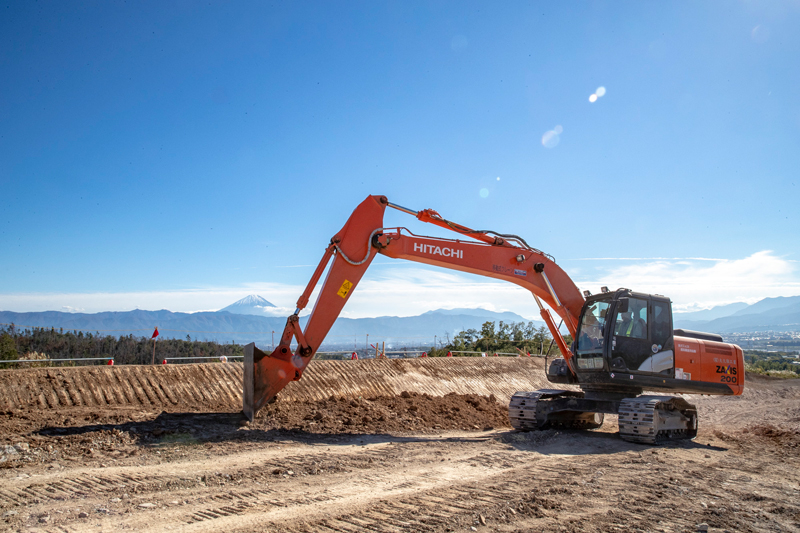

  • Máy xúc Hitachi ZAXIS 200

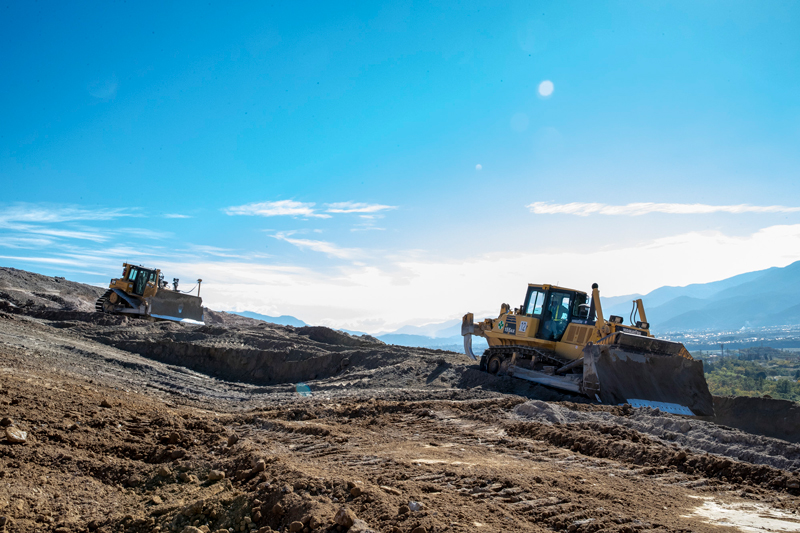

  • Máy ủi gắn ICT Caterpillar D6T / Máy ủi Komatsu D155AX-6

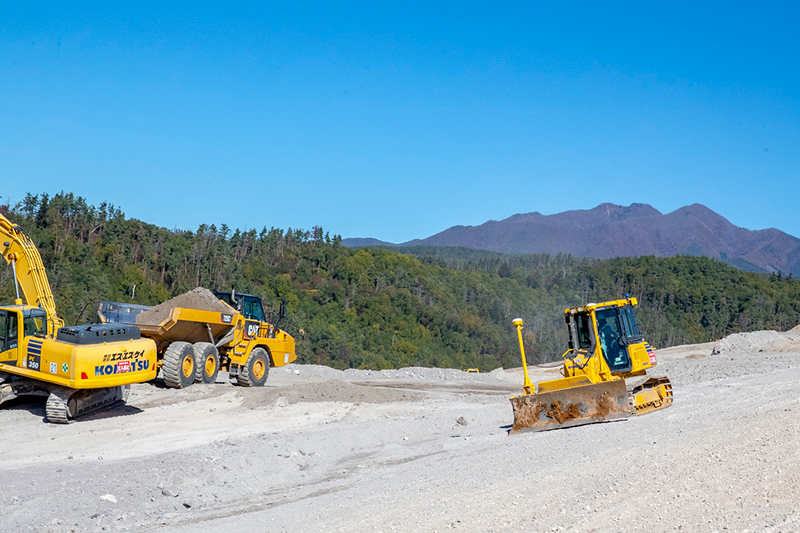

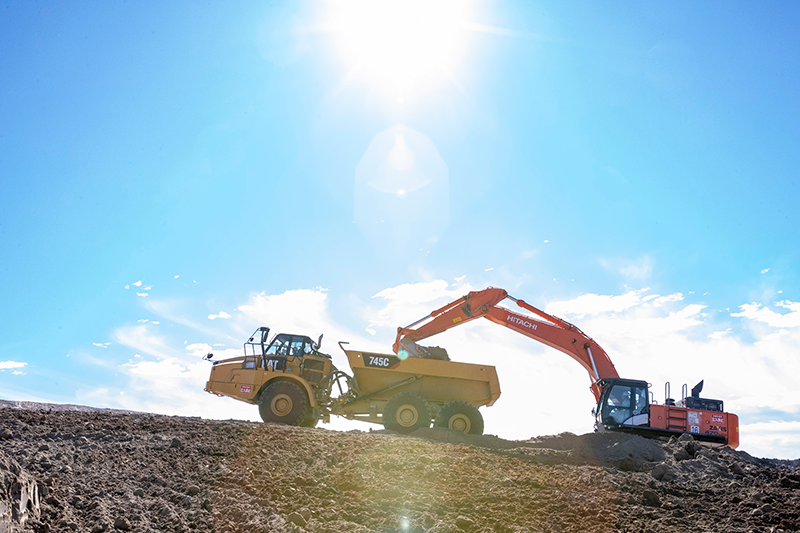

  • Xe chở đất cỡ lớn Caterpillar 745C / Máy xúc Hitachi ZAXIS470

  • Máy ủi Komatsu D37EX/PX-23 có gắn ICT tiến hành công việc san lấp bằng ben điều khiển tự động

" Trên đỉnh của công trường là điểm đỗ của những xe , máy móc công trình cỡ lớn .Nếu leo lên được đến đó ta có thể thấy hình dáng của núi Phú Sĩ trông rất hùng vĩ . Đúng 1 tuần trước khi đi thu tập thông tin tôi đã thấy tuyết đọng ở trên đỉnh núi . Sở trưởng Enomoto đã cho tôi xem ảnh và nói "Hôm qua còn đẹp hơn nữa cơ " .Từ công trường đang xây dựng thực tế thì không thể nhìn thấy núi Phú Sĩ nhưng lúc trước khi bắt đầu công việc và khi về có thể thấy ngọn núi Phú Sĩ khỏe khoắn đứng sừng sững trước mặt đem đến cho tôi một cảm giác rất khác biệt . Tôi cảm nhận được mùa , công việc tại một công trường tràn đầy không gian ,quả thực rất dễ chịu . Nó có thể là cảm tưởng cho một công trường đầy đất cát .

Ngày thu tập thông tin cũng là ngày họp đặc biệt về an toàn . Tất cả người của công trường này đều tham gia . Chúng tôi đội thu tập thông tin cũng giống như mọi người đã tham gia bài thể dục trên Radio . Tiếp đến là những báo cáo từ các công ty đang tham gia làm việc tại công trường , sau đó mọi người cùng đồng thanh nói "Làm việc an toàn nhé " rồi giải tán .

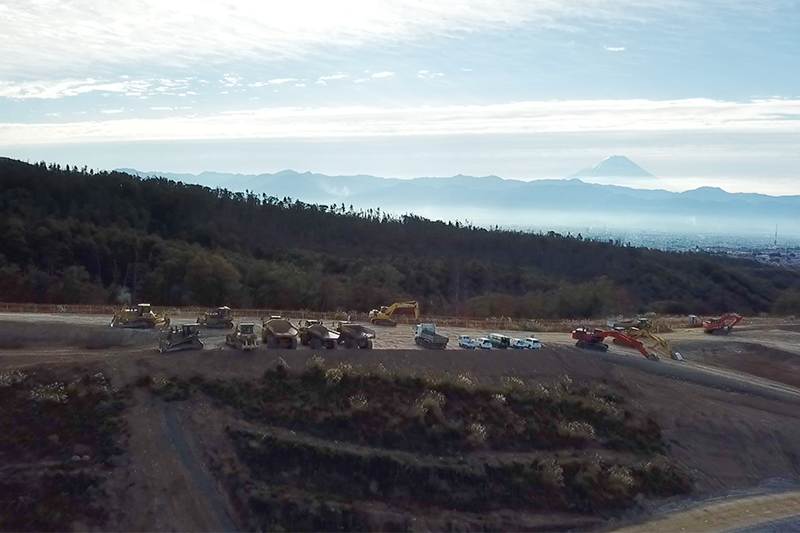

  • Hình ảnh núi Phú Sĩ có thể thấy từ trên đỉnh công trường

  • Họp bàn toàn tập thể / Bài thể dục trên Radio

Khái quát về công trình xây dựng

  • Tên công trình : Công trình xây dựng nhà máy phát điện năng lượng mặt trời Yamanashi Kai Higasidaira
  • Thời gian xây dựng: 15 tháng 1 năm 2020 đến 15 tháng 7 năm 2020
  • Chủ đầu tư: Công ty TNHH phát điện năng lượng mặt trời Yamanashi Kaiko Higasidaira
  • Diện tích khai phát: 289.328 m2
  • Khối lượng cắt: 484,82 m3
  • Khối lượng đắp: 45. 893 m3
  • Độ thẳng bạt mái cao tối đa: 15,07 m
  • Điều chỉnh nước lũ : 1 địa điểm
  • Số lượng tấm thu năng lượng : 66,420 tấm
  • Lượng phát điện : 18MW/H
  • Xe,máy móc công trình được sử dụng:

    Máy xúc
    ZX200(Hitachi)0.8m3 3chiếc 、PC350(Komatsu)1.4m3、ZX470(Hitachi)2.0m3

    Máy ủi
    D37PX(Komatsu)loại 9t、D65PX(Komatsu)D6T(CAT)loại 22t、D155AX(Komatsu)loại 40t

    Xe chở đất hạng nặng
    745C(CAT)loại 40t 4chiếc、A30F(VOLVO)loại 25t
