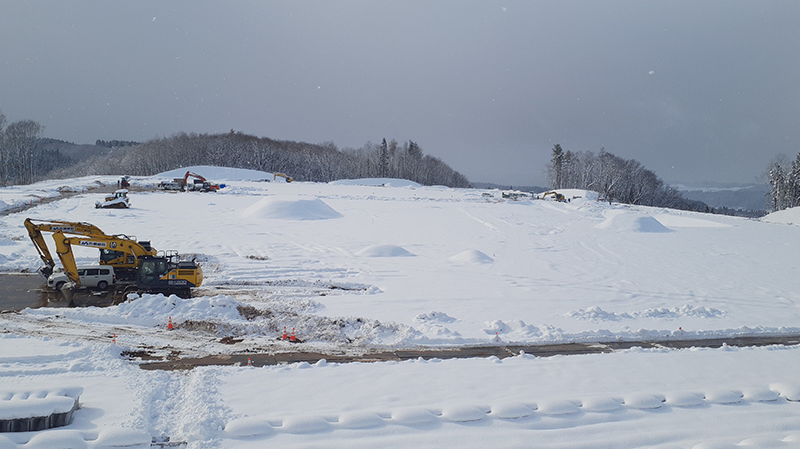

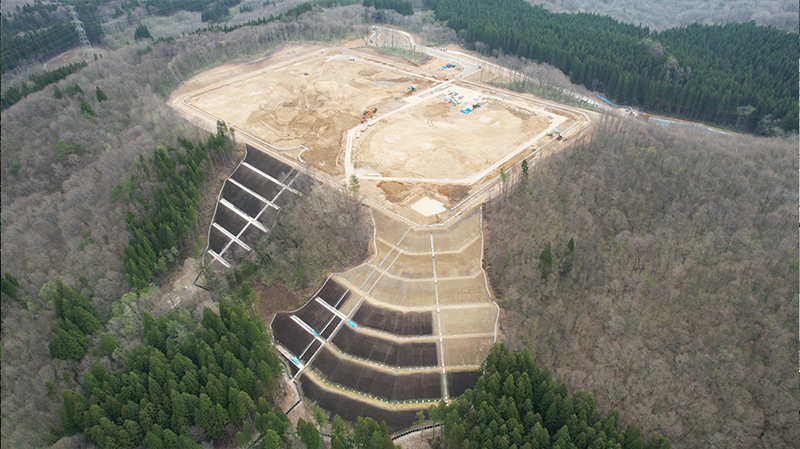

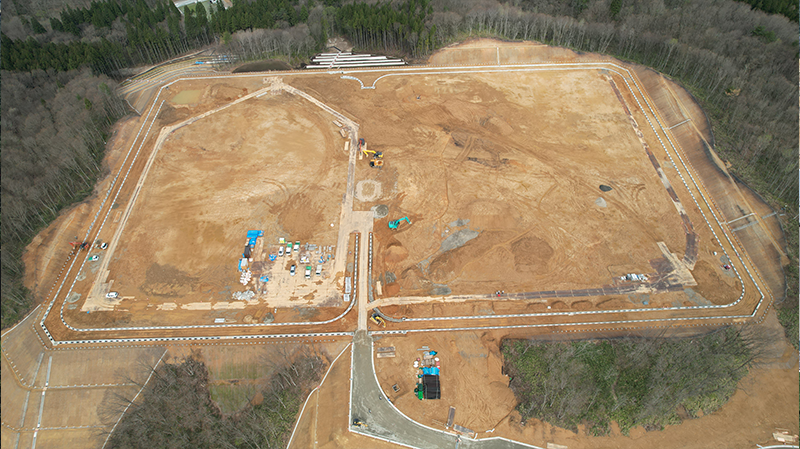

秋田県秋田市の変電所新設工事
工事名は「河辺変電所新設工事のうち土木第一期工事」です。秋田県秋田市にある現場です。
送電容量(電気の流す事の出来る上限)の拡大と東北エリアの電力供給の安定性を目的とした。50万Vの出羽幹線新設(送電線)を含めた日本海側での50万V電力設備建設に併せて河辺変電所を新設する工事です。当社の工期は2025年8月末を予定しています。



スタッフ紹介
-
越田 純悦1998年入社
- 所 属
- 所長
- 趣味
- ドライブ(道の駅巡り)
- 意気込み
- 健康と安全に留意して何事もなく工事を完了させたい
主要工事の数量 | |||
---|---|---|---|
防災対策工 | 掘削 | 3,403㎥ | |
埋戻工 | 775㎥ | ||
残土処理工 | 2,828㎥ | ||
基礎砕石工 | 2㎥ | ||
型枠工 | 1㎡ | ||
均しコンクリート工 | 0.3㎥ | ||
竪集水桝設置工 | 3基 | ||
中詰石投入工 | 98㎥ | ||
暗渠排水管布設工 | 1,269m(φ200) | ||
1,043m(φ350) | |||
フィルター材敷施工 | 952㎥ | ||
吸出防止シート敷設工 | 7,862㎡ | ||
土砂流出防止柵設置工 | 1,744m | ||
仮沈砂池設置撤去工 | 6箇所 | ||
敷地造施工 | 表土処理工 | 75,381㎥ | |
切土 | 216,918㎥ | ||
盛土(改良土) | 103,194㎥ | ||
盛土(発生土)改良なし | 106,352㎥ | ||
残土処理工 | 50,395㎥ | ||
法面整形工(切土) | 3,944㎡ | ||
法面整形工(盛土) | 14,019㎡ | ||
段切り工 | 26,418㎥ | ||
水平排水材設置工 | 8,150m | ||
搬入道路工 | 法面整形工(盛土) | 13,082㎡ | |
門扉周囲 柵設置工 | 掘削 | 124㎥ | |
埋戻工 | 15㎥ | ||
残土処理工 | 109㎥ | ||
工事名 | 河辺変電所新設工事のうち土木第一期工事 | ||
施工場所 | 秋田県秋田市河辺三内字上野地内 | ||
工期 | 2023年9月10日~2025年8月29日 | ||
注文者 | (株)安藤・間・(株)ユアテック・中田建設JV | ||
発注者 | 東北電力ネットワーク(株) |
